Inundaciones al norte de Saltillo reavivan reclamo por obra aprobada que permanece sin ejecutarse en Arroyo El Cuatro
Vecinos de zonas cercanas al bulevar Musa de León muestran documento del 2025 donde Conagua ya emitió permiso para la realización de obras

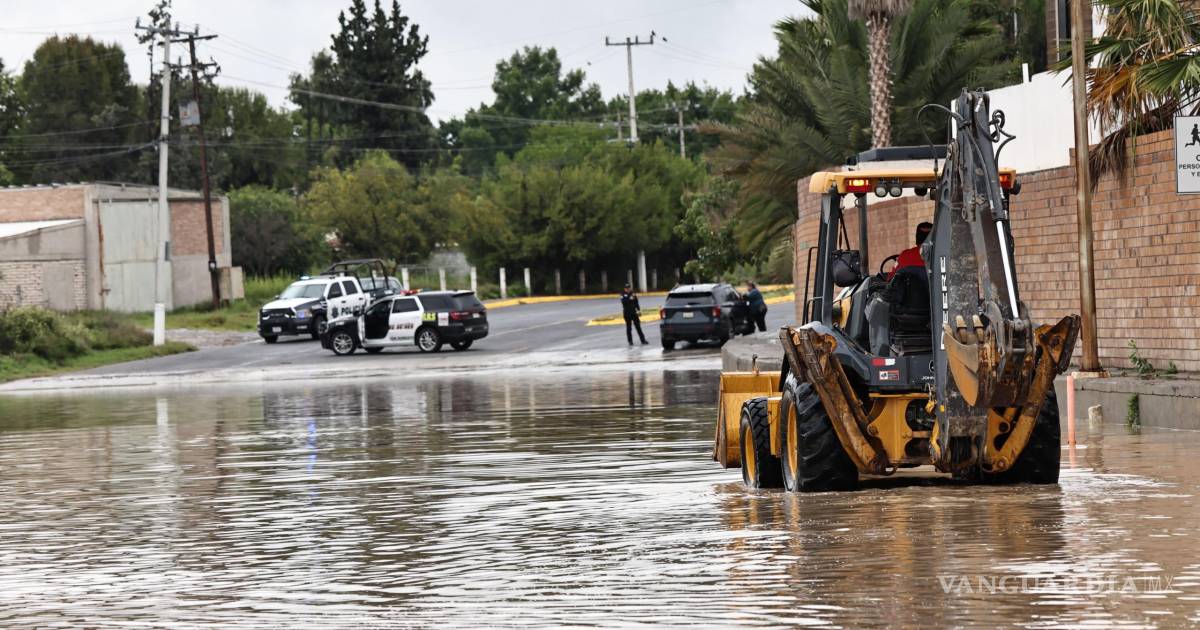

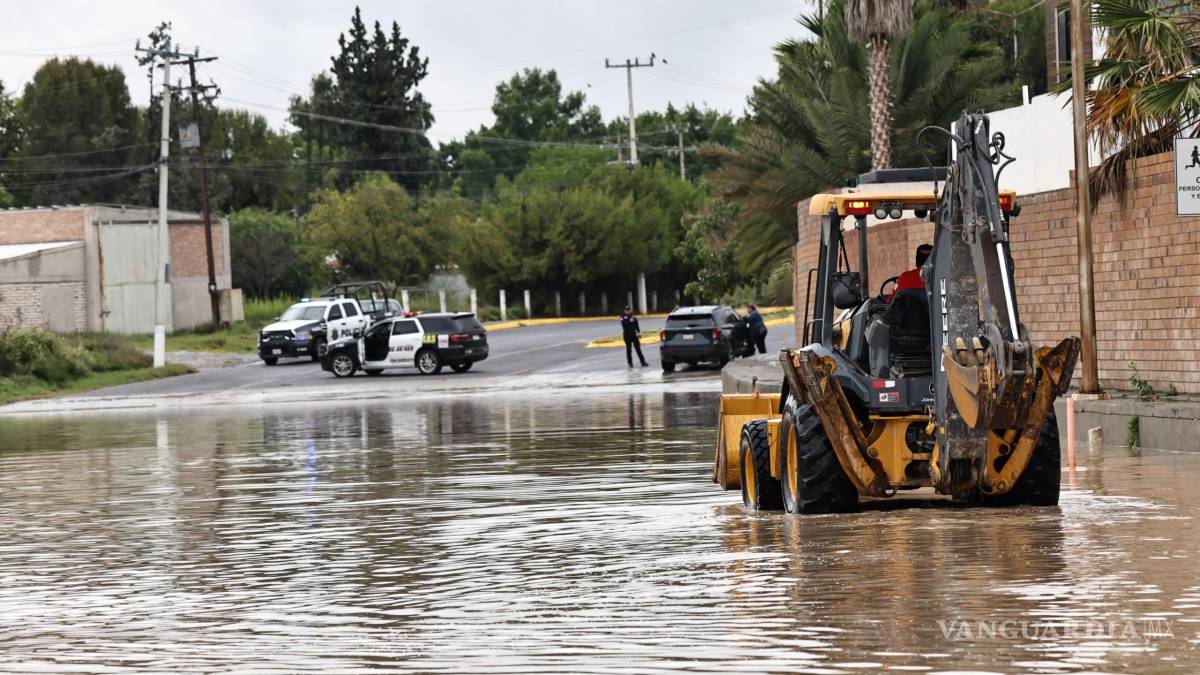

Las intensas y constantes lluvias registradas durante la madrugada de este lunes 15 de junio provocaron inundaciones en el sector norte de Saltillo, dejando al menos ocho familias incomunicadas y con daños materiales en sus predios. La zona más afectada se localiza a la altura del bulevar Musa de León, donde el nivel del agua impidió el tránsito de vehículos y personas durante varias horas.

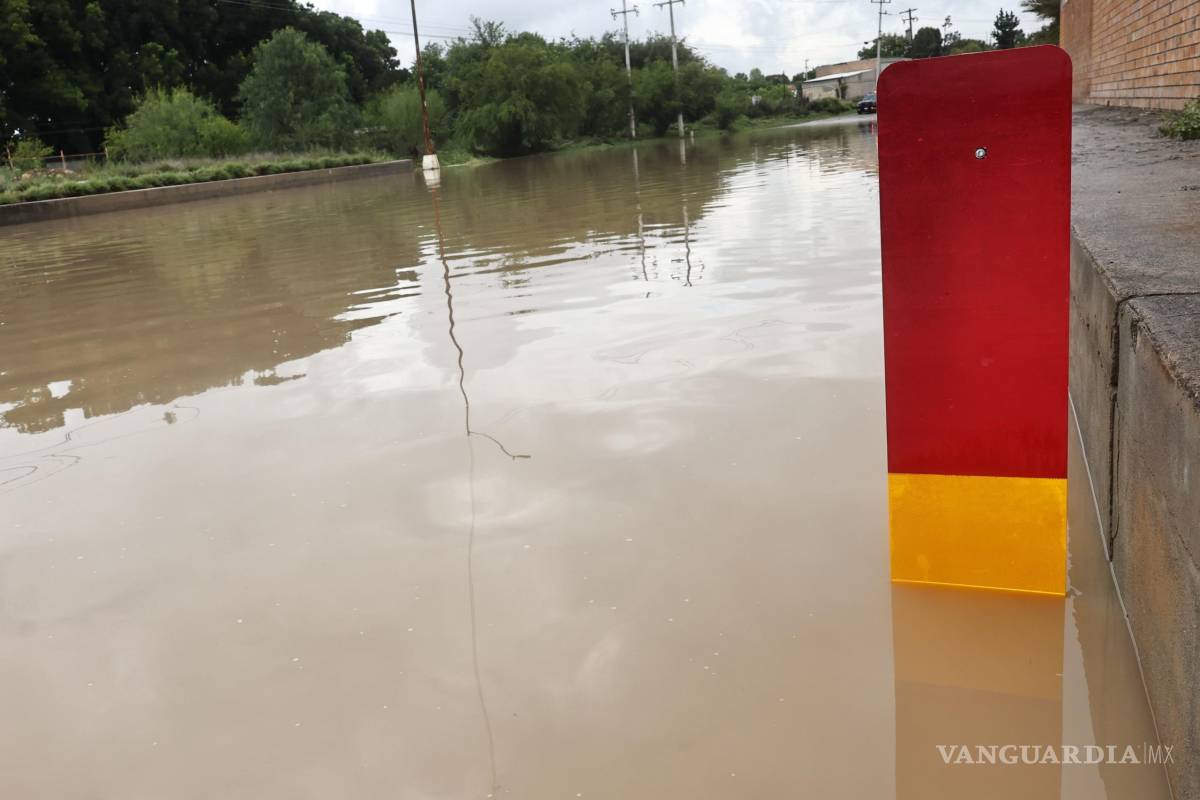

Vecinos de las colonias Loma Blanca, Capellanía, Nogalar del Campestre y Country denunciaron que la falta de infraestructura pluvial sigue siendo la raíz del problema.
Una de las personas afectadas relató su situación actual: “Mi casa está destruida y el camino está destruido desde el 5 de junio del año pasado. No podemos salir hasta que baje el nivel del agua. Hoy teníamos que trabajar a las 7 de la mañana y tuvimos que esperar hasta las 10 para poder pasar”.
De acuerdo con comentarios de los vecinos y documentos oficiales, la problemática se centra en el retraso del proyecto del Arroyo El Cuatro, una obra que atraviesa el sector nororiente de Saltillo.

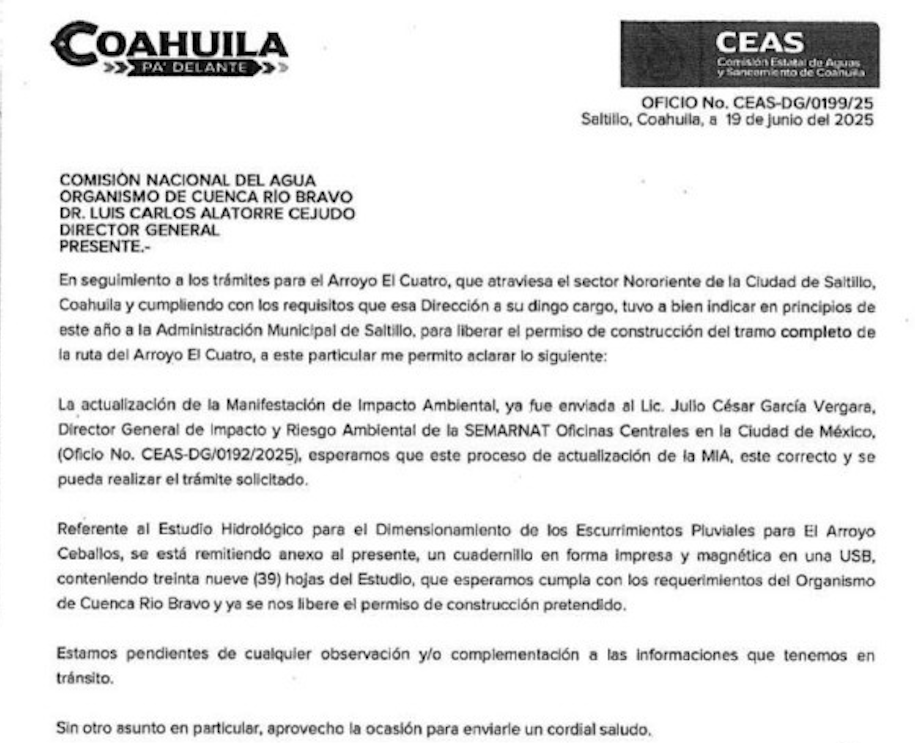

Documentos de la Comisión Estatal de Aguas y Saneamiento (CEAS), proporcionados por los vecinos, revelan que la actualización de la Manifestación de Impacto Ambiental (MIA) fue ingresada en junio de 2025 ante las oficinas centrales de la Semarnat, esperándose una resolución para octubre de ese mismo año. No obstante, el permiso de construcción por parte de la Conagua sigue condicionado a la autorización del trazado definitivo.
Aunque el Gobierno Federal ya ha manifestado su disposición para aportar los recursos económicos, los habitantes señalaron que el proyecto no avanza debido a la falta de liberación del trazo.
Según los testimonios, el alcalde Javier Díaz y el secretario Óscar Pimentel se comprometieron previamente a dialogar con los propietarios de los terrenos para agilizar este proceso legal.
“No sabemos por qué no se ha sacado adelante el proyecto”, lamentó un afectado, al recordar que los vecinos ya han sostenido múltiples reuniones en la sala de Cabildo.
La culminación de esta infraestructura es vital para la zona norte, ya que se estima que la población beneficiada alcanza los 200 mil habitantes.

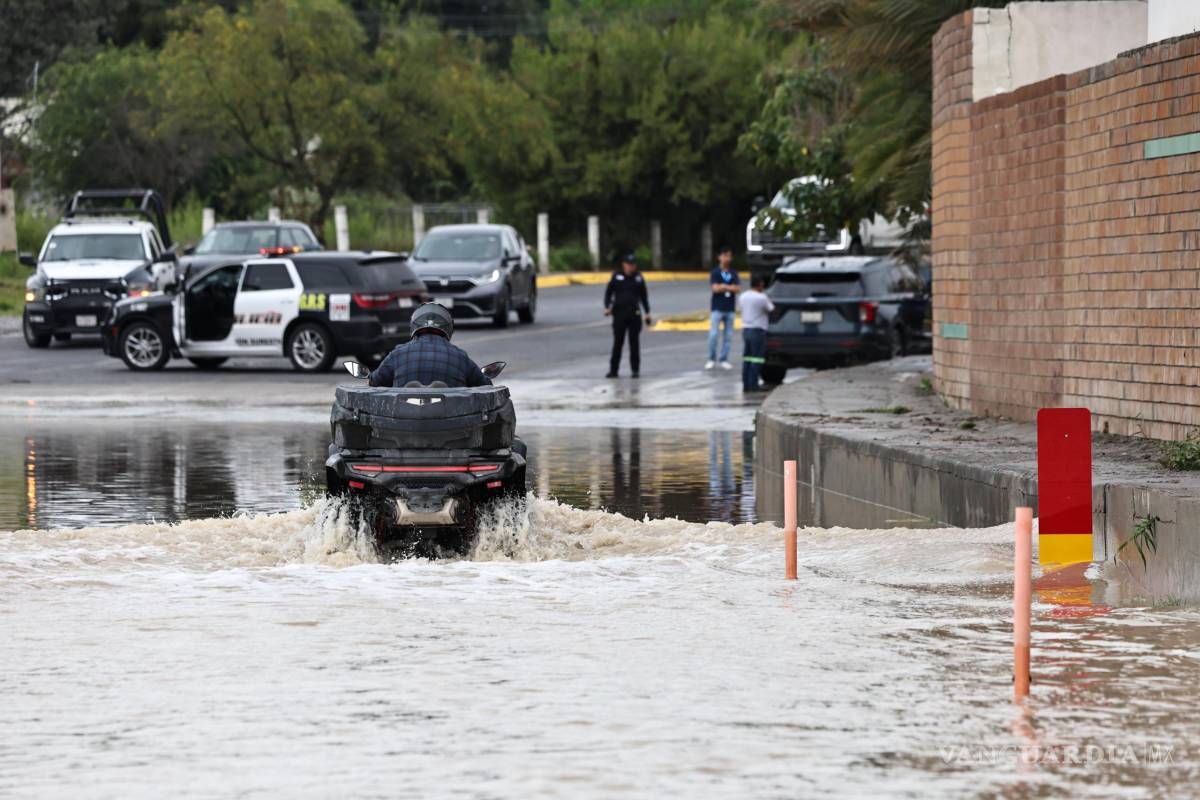

Mientras los trámites administrativos ante la Conagua y la Semarnat continúan, las familias de los alrededores de Musa de León y el Arroyo Ceballos permanecen vulnerables ante cada temporal de lluvias, por lo que piden que la liberación del trazo sea una prioridad inmediata para evitar nuevos desastres.
AVANZA PROYECTO DEL ARROYO DEL CUATRO BAJO EN LIBERACIÓN DE PREDIOS
El alcalde de Saltillo, Javier Díaz González, informó que el proyecto ejecutivo para canalizar el Arroyo del Cuatro Bajo registra avances significativos, especialmente en la liberación de los terrenos necesarios para iniciar la primera etapa de la obra, la cual busca mitigar las inundaciones en el sector norte de la ciudad.
De acuerdo con el mandatario municipal, las negociaciones con los seis dueños principales de los predios, ubicados entre el bulevar Musa de León y el arroyo Ceballos, presentan entre un 70 y un 75 por ciento de avance, proyectándose la firma de los convenios definitivos en un plazo máximo de dos semanas.
“Estamos ya muy avanzados. Te puedo decir que alrededor del 70-75% de avance con los propietarios, en los que nosotros estamos haciendo paquetes de indemnización”, detalló Díaz González, especificando que, debido a la falta de recursos económicos líquidos para este fin, se estructuran compensaciones en especie.
El alcalde explicó que los paquetes de indemnización incluyen facilidades en el pago del impuesto predial, permuta de terrenos municipales, factibilidades de agua, cambios de uso de suelo y licencias de construcción. Además, la superficie afectada les será validada como el porcentaje de área verde obligatorio cuando desarrollen proyectos inmobiliarios.
La primera etapa de la obra contempla desviar el cauce natural unos 250 metros antes de llegar al bulevar Musa de León para dirigirlo hacia el sur en forma diagonal, cruzando por los antiguos terrenos de Los Alaperitos y una porción del Club Campestre, hasta desembocar en el arroyo Ceballos y evitar el colapso del vado actual.
Una vez concretada la liberación de los terrenos, el expediente técnico será enviado a la Comisión Nacional del Agua (CONAGUA) para obtener el visto bueno definitivo, con la meta de que el Gobierno del Estado pueda licitar la obra durante el segundo semestre de este año y ejecutarla en un periodo de dos años.
Este proyecto de infraestructura pluvial requerirá una inversión global de 450 millones de pesos para su primera fase. Para ello, el gobernador Manolo Jiménez Salinas ya gestionó un fondo de 250 millones de pesos ante la Conagua, mientras que el monto restante se cubrirá con recursos del Impuesto Sobre Nóminas
