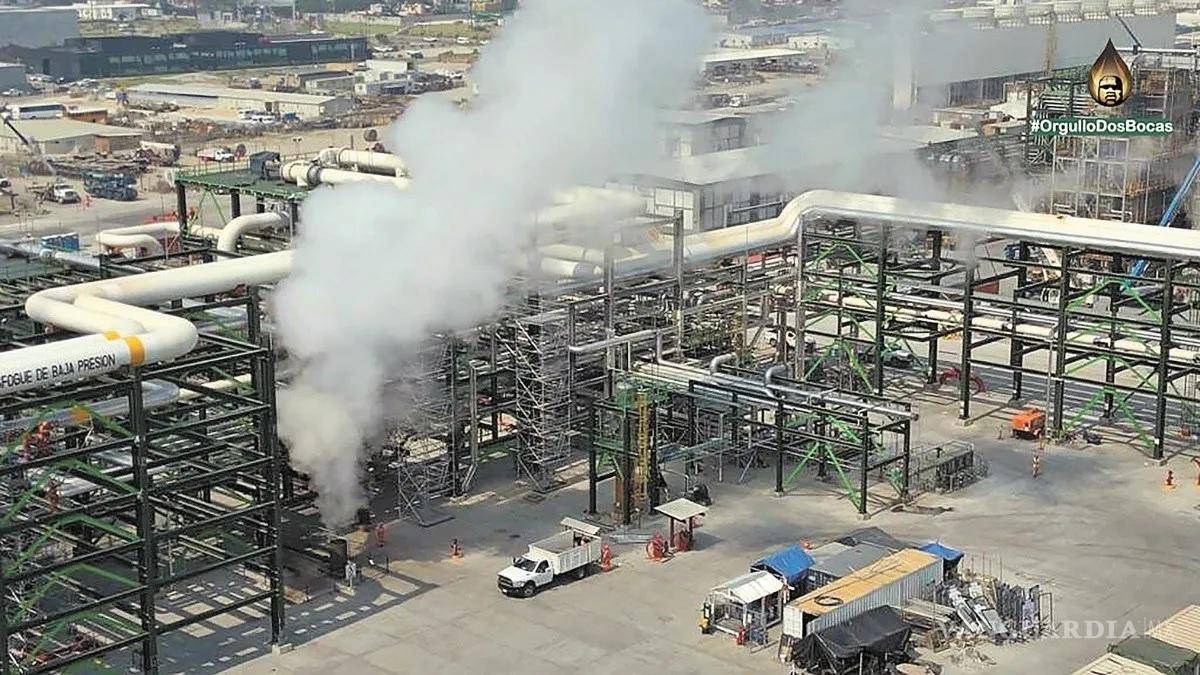

Refinería de Dos Bocas no arrancará producción en julio: Auditoría
COMPARTIR
La refinería, bautizada como “Olmeca”, es una de las apuestas de Obrador para reducir las voluminosas importaciones de combustibles de México
La refinería en Dos Bocas, Tabasco, uno de los proyectos más importantes del Gobierno, incumplirá un nuevo plazo para iniciar producción, pues “no es factible” el arranque de operaciones propuesto para julio de 2023, de acuerdo a un informe de una auditoría interna.
A fines del año pasado, el presidente Andrés Manuel López Obrador dijo que la refinería en Dos Bocas comenzaría a producir gasolinas en julio, anunciando de facto un incumplimiento a la fecha prevista por la secretaria de Energía, Rocío Nahle, para diciembre de 2022.
TE PUEDE INTERESAR: ‘Esas voces son mentirosas’: AMLO sobre la supuesta contaminación de la refinería de Cadereyta
“Se verificó la tendencia de los trabajos ejecutados para un arranque temprano, determinando que no es factible el arranque propuesto para julio 2023”, señala el informe de auditoría correspondiente al primer trimestre de 2023 fechado en mayo, al que Reuters tuvo acceso.
La auditoría identificó que no hay adelantos en las rutas críticas de las plantas combinadas, de coquización retardada y catalítica, claves para la operación de la instalación.
“Se identificaron actividades de instrumentación y control en las Plantas Combinada y Coquización Retardada, que se están convirtiendo en críticas: calibración, montaje y conexión de válvulas de seguridad, transmisores, elementos de presión y temperatura”, señala el documento.
Añade que, de acuerdo al programa del proyecto, la construcción de las plantas combinada y de coquización debía de haber concluido en diciembre del año pasado, pero “aún no concluye”.
Pemex indicó que el tema está a cargo de la Secretaría de Energía (Sener) en respuesta a una solicitud de comentarios.
Sener no respondió de inmediato a una solicitud de comentarios.
TE PUEDE INTERESAR: Gastan secretarías más del 300% y 100% aprobados para Dos Bocas y el Tren Maya
Retrasos y costos
Las obras de la refinería han estado plagadas de retrasos y los costos se han duplicado respecto a los 8,900 millones de dólares inicialmente presupuestados en 2020.
De acuerdo al informe, existen contratos por el equivalente a 16,890 millones de dólares, 927 millones de dólares más a lo aprobado por el consejo de administración de Pemex en agosto del año pasado, de 15,963 millones de dólares.
Según el documento, de la inversión aprobada por el consejo de administración en agosto, aún están pendientes por entregarse 2,224 millones de dólares, el equivalente al 14% de lo autorizado para la continuidad del proyecto en Dos Bocas, que será la octava refinería de Pemex.
La refinería, bautizada como “Olmeca” y planeada para procesar 340,000 barriles por día (bpd) y producir 280,000 bpd de gasolinas y diésel, es una de las apuestas de López Obrador para reducir las voluminosas importaciones de combustibles de México y lograr lo que ha denominado como “autosuficiencia energética”.
El informe revela que la auditoría identificó riesgos relacionados con errores durante la ejecución de trabajos o “inconsistencias” entre las ingenierías básica y de detalle y daño a equipo tras la puesta en marcha.
También modificaciones a contratos no formalizadas que involucran costos, trabajos adicionales, así como falta de documentación en un contrato, falta de convenio modificatorio sobre el monto y plazo en otro y un saldo no amortizado de 281 millones de pesos por un anticipo de un contrato.
